【2026年】ECODA(エコダ)の口コミ・評判は?怪しい噂や悪い評判を調査

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

でん子

「ECODAの悪い口コミはないの?」
「怪しいと検索候補に出るけど大丈夫?」
「営業電話がしつこいって本当?」

太陽光発電・蓄電池は1回の工事で200万〜300万円規模になることもある買い物です。良い評判だけを見て決めるわけにはいきません。

本記事では、Googleマップに投稿された株式会社ECODA(エコダ)の口コミを媒体別に集計し、良い口コミも悪い口コミも隠さず掲載します。あわせて、当サイトが確認した補助金交付決定通知書・電気料金明細などの一次資料をもとに、料金・保証・施工体制・営業方法まで検証しました。

本記事における口コミの扱いについて
掲載している口コミは投稿者の主観にもとづく体験談であり、当サイトが事実関係を検証したものではありません。良い内容・悪い内容のいずれについても、記載どおりの事実があったことを保証するものではなく、事業者側の見解と異なる場合があります。判断材料のひとつとしてご覧ください。

結論を先に知りたい方は、次の表だけ確認すれば判断材料が揃います。

先に、事実を1つお伝えします

株式会社ECODAは2025年9月24日から27日までの4日間、東京都から建設業法にもとづく営業停止処分を受けています。国土交通省「ネガティブ情報等検索サイト」に掲載されている公表情報です。

ただし、原因は施工不良ではありません。建設業許可を持たないまま、許可が必要な規模の工事を請け負ったという手続き上の法令違反です。この違いは、契約するかどうかの判断に直結します。詳細は後述します。

目次

ECODA(エコダ)の口コミ・評判を調査した結論

ECODAの良い口コミと悪い口コミを比較した図
評価項目口コミからわかった調査結果
担当者の対応説明が丁寧でわかりやすいという声が最も多い
見積価格他社より安かったという投稿が複数ある
施工品質職人の対応・仕上がりを評価する声がある
補助金申請手続きを任せられて助かったという声がある
悪い口コミ連絡頻度・工期の遅延・工事後の説明に関する指摘。件数は少ないが施工不良を訴える投稿も見られる
契約前の注意点補助金の負担額・ローン総額に加え、完了検査の体制と施工写真の受け取りを契約時に取り決める
おすすめな人価格・施工・補助金申請をまとめて1社に相談したい人
おすすめできない人現地調査や営業連絡を避けたい人/関東エリア外に住んでいる人

ECODAは、担当者の説明・価格・施工・補助金申請を評価する口コミが確認できる会社です。一方で、問い合わせ後の電話の早さや、契約判断までの期間に戸惑ったという趣旨の声も存在します。契約前には、同じ条件で2〜3社の見積もりを比較してください。

口コミの調査方法・媒体別の件数

当サイトが確認した口コミの内訳は次のとおりです。媒体をまたいで点数を合算せず、媒体ごとに件数と確認日を分けて掲載しています。

調査媒体確認件数確認日集計方法
Googleビジネスプロフィール251件2026年〇月〇日星評価を件数ベースで全件集計
みん評5件(平均3.00)2026年8月17日投稿本文を全件目視確認

集計にあたっての前提
・星評価の分布はGoogleビジネスプロフィールのみを対象としています
・媒体をまたいだ平均点の合算は行っていません
・投稿は随時追加・削除されるため、件数は確認日時点の数値です
・当サイト独自のアンケートは実施していないため、利用者評価としての独自点数は掲載していません

良い口コミと悪い口コミの割合

評価件数割合主な傾向
★★★★★(5)約180件約71.7%施工品質・担当者対応への高評価
★★★★(4)約49件約19.5%全体的に満足だが細かい改善点を指摘
★★★(3)約12件約4.8%可もなく不可もなし
★★(2)約5件約2.0%連絡対応・説明不足への不満
★(1)約5件約2.0%特定の担当者への不満

★4以上が全体の約91%を占めています。ただし、Googleの口コミは投稿者が偏りやすく、これだけで会社の良し悪しを断定することはできません。残り約9%にあたる★3以下の内容を読むことのほうが、契約判断では重要です。

ECODA(エコダ)の悪い口コミ・評判

先に、評価の低い口コミから確認します。良いことだけを書いた記事は判断材料になりません。実際に投稿されている不満の内容と、契約前にできる対策をセットで整理します。

なお以下は、投稿されている口コミの趣旨を要約したものです。原文は各媒体でご確認ください。

営業電話や連絡が多いという口コミ

問い合わせフォームを送信した直後に電話がかかってきて驚いた、対応自体は丁寧だったが仕事中だったのでメールを選べるとよかった——という趣旨の投稿。

Googleマップ(2025年1月)★★★★☆

説明のわかりやすさと補助金申請の代行を評価して契約したが、現地調査の当日、予定時刻を過ぎても連絡がなかった点は気になった——という趣旨の投稿。

みん評(2025年6月)★★★★☆

初回の折り返しが早いことに戸惑ったという声は複数見られます。加えて、断ったあとに繰り返し架電を受けたという趣旨の投稿も確認できました(詳細は後述の低評価口コミの全件確認をご覧ください)。

契約前にできる対策
問い合わせフォームの備考欄に「メールでの連絡を希望」「電話は〇時〜〇時のみ可」と明記しておくと、想定外の時間帯の連絡を避けられます。

契約を急かされたと感じたという口コミ

補助金の申請枠を理由に、数日以内に契約するか決めてほしいと言われたため迷った——という趣旨の投稿。

口コミ投稿サイト(投稿時期は媒体を確認)

太陽光・蓄電池の補助金は予算上限に達し次第、年度途中でも受付が終了する制度であり、期限を伝えること自体は事実に基づく説明です。ただし、「今日中に決めないと補助金が使えない」といった、事実確認できない期限の提示があった場合は、その場で契約しないでください。

契約前にできる対策
提示された締切が本当かどうかは、東京都の補助金ポータル(クール・ネット東京)と、お住まいの区市町村の公式ページで直接確認できます。受付状況は公開されているため、営業担当者の説明を待つ必要はありません。

施工まで時間がかかったという口コミ

契約から工事までに1〜2か月程度かかったという趣旨の投稿があります。補助金の申請締切前(特に年度末)は工事が集中しやすく、待ち時間が延びる傾向があります。

また、多くの補助金は「工事着工前の申請・交付決定」が要件です。申請の審査期間そのものが待ち時間に含まれるため、補助金を使う場合はある程度の期間が必ず発生します。

補助金の入金まで時間がかかったという口コミ

申請から実際の振込まで半年程度かかったという趣旨の投稿があります。これはECODA固有の問題ではなく、補助金制度そのものの仕組みです。交付決定 → 工事完了 → 実績報告 → 審査 → 交付額確定 → 振込、という段階を踏むためです。

想像より手続きが多く、ローンをまとめて組む必要や電力会社の切り替えが重なった。補助金の入金まで半年かかることや、滞納があると対象外になる可能性を、すべて終わったあとに説明されたので、もっと早く知りたかった——という趣旨の投稿。工事の仕上がりには満足しているとしている。

みん評(2025年12月)★★★★☆

「税金や公共料金の滞納があると補助金の対象外になる場合がある」点は見落とされやすい要件です。心当たりがある方は、契約前に必ず確認してください。

契約前にできる対策
補助金は後払いが原則です。工事代金は補助金の入金前に支払うことになるため、「補助金を差し引く前の金額をいつ・いくら支払うのか」を見積書と契約書で必ず確認してください。

工事後の説明が不十分だったという口コミ

施工自体は丁寧で満足しているが、発電量をアプリで確認できることを後から自分で調べて知った、事前に説明があればもっとスムーズに使い始められた——という趣旨の投稿。

Googleマップ(2025年4月)★★★☆☆

施工品質そのものではなく、引き渡し時の案内の抜けに対する不満です。

契約前にできる対策
施工当日に、①アプリの初期設定と使い方 ②停電時の切り替え操作 ③異常時の連絡先 ④保証書の受け取りの4点を、その場で確認する約束を取り付けておきましょう。

担当者によって対応に差があるという口コミ

★1〜★2の投稿は、会社全体ではなく特定の担当者の対応に向けられたものが中心です。従業員数が増えている会社では起こりやすい傾向であり、「誰が担当になるか」で体験が変わる可能性がある点は、契約前に想定しておくべきです。

悪い口コミが投稿された原因と契約前にできる対策

不満の内容考えられる原因契約前にできる対策
連絡が早い・多い問い合わせへの初動を重視した運用希望連絡手段と時間帯をフォームに明記
契約を急かされたと感じた補助金の予算枠・年度末の締切締切を自治体の公式ページで自分で確認
施工まで待った繁忙期の集中と補助金の審査期間着工希望日を契約書に記載してもらう
補助金の入金が遅い制度上の後払い(実績報告後に交付)支払い時期と資金繰りを事前に確認
工事後の説明不足引き渡し時の案内の抜け引き渡し確認チェックリストを用意
担当者による差組織拡大に伴う対応のばらつき担当者名と連絡先を書面で受け取る
施工不良(防水処理等)完了検査の管理体制完了検査の担当者と施工写真の提供を契約時に確認

連絡や説明に関する不満は、契約前の確認で多くが回避できます。一方、施工不良は事前確認だけでは防ぎきれないため、完了検査の体制と保証の発行元を書面で押さえておくことが重要になります。

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

ECODAの低評価口コミを全件確認しました

高評価が多い会社ほど、判断材料になるのは少数の低評価の中身です。当サイトでは、Googleに投稿された口コミのうち不満・改善点を含むものを全件抽出し、内容別に分類しました。あわせて、みん評の5件(平均3.00)も全件確認しています。

以下は投稿の趣旨を要約したものです。原文は各媒体でご確認ください。投稿時期はGoogleの相対表示から換算した概数です。

⚠️ 読み進める前に
ここで紹介する投稿は、いずれも投稿者本人の申告にもとづく内容であり、当サイトが現地確認や事実確認を行ったものではありません。原因の特定や責任の所在についても、投稿内容だけでは判断できません。「こうしたトラブルが起きたと主張する投稿がある」という前提でご覧ください。

低評価口コミの内容別の内訳

指摘の分類指摘内容の重さ投稿されている主な内容
施工不良・故障防水処理がされていなかったとする指摘、説明と異なる工事だったとする指摘
工期の遅延工事の長期化により自治体の補助金申請に間に合わなかった
営業電話・勧誘断った後の繰り返しの架電、個人情報の削除依頼後の連絡
連絡・レスポンスメール・LINEの返信の遅れ、担当者による差
事前説明の不足ローン・電力会社変更・売電開始時期を工事後に知った
工事中の近隣配慮低〜中車両の駐車、養生不足、近隣挨拶

件数としては少数ですが、指摘されている内容には幅があります。特に上位3つは、事実かどうかにかかわらず、契約前に確認しておく価値がある論点です。

施工不良・故障を指摘する口コミ

設置から1年で前触れなく故障。調べたところ、太陽光パネルと蓄電池の防水処理がされないまま工事が完了扱いになっていたとみられ、蓄電池の内部に雨水が溜まり基板が焦げていた——という趣旨の投稿。蓄電池内部の水濡れやサビ、端子・基板の焼損の写真が添付されている。

Googleマップ(2026年7月頃・写真添付あり)

説明時に聞いていた内容と異なる工事をされ、それが判明したのが工事完了後の説明時だったため、開けられた屋根の穴を元に戻せなかった——という趣旨の投稿。

Googleマップ(2026年1月頃)

これらは「連絡が遅い」といった運用面の不満とは性質が異なり、住宅の防水性能に関わる内容です。件数としては多くなく、また当サイトで原因を確認したわけではありませんが、太陽光・蓄電池の工事で最も避けたいリスクにあたるため、投稿があった事実として掲載します。

いずれの投稿にも事業者から謝罪と、施工内容の確認・完了検査の管理体制・担当者間の情報共有を見直すという趣旨の返信が付いています。

⚠️ 契約前にできる対策
完了検査を誰が行うのか(施工担当者本人か、別の検査者か)を確認する
屋根の固定部の防水処理の写真を引き渡し時に受け取る約束をする
・工事内容が説明と違うと感じたら、完了サインをする前にその場で指摘する
・施工保証の発行元と、リフォーム瑕疵保険の加入状況を書面で確認する
・設置前の屋根の状態を自分でも写真に残しておく

工期が延びて補助金に間に合わなかったという口コミ

7月に工事を開始したが、既設のV2Hとの相性による不具合が発生。部品到着後に工事と言われたものの連絡がないまま約3か月が経過し、完了したのは10月。そのため区の補助金申請ができなかった——という趣旨の投稿。

Googleマップ(2026年7月頃・編集済み)

工事当日の夕方に人員不足で終わらず、日程を再調整するよう言われた。工事は下請けが担当しており、営業担当は伝言を取り次ぐだけで、その後放置されている——という趣旨の投稿。

Googleマップ(2024年頃)

一方で、蓄電池ユニットの納期遅れや急な工事日変更があったものの、対応には納得できたとする投稿もあります。工期の遅延そのものより、遅延中の連絡があるかどうかで評価が分かれています。

契約前にできる対策
補助金を使う場合は、完工期限から逆算した工程表を書面でもらい、遅延した場合の連絡ルールと責任の所在を契約書に明記してもらってください。既設のV2H・エコキュート・太陽光がある場合は、機器の相性確認を契約前に済ませてもらうことが特に重要です。

営業電話がしつこいという口コミ

この項目は、検索されることが多い一方で投稿内容にかなりの幅があります。「急かされなかった」「断っても嫌な顔をされなかった」という趣旨の投稿が多数ある一方、次のような投稿も確認できました。

見積もりを依頼したが電話口で断ったところ、その後十数回続けて架電があり、最後は脅迫に近い言い回しで見積もりを迫られた。着信拒否をしても別の番号からかかってくる状態が続き恐怖を感じた。住所を伝えた後だったため不安が残る——という趣旨の投稿。

Googleマップ(2025年9月頃)

問い合わせを途中でやめたにもかかわらず、入力途中の情報が保存されていたようで案内メールが届いた。個人情報の全削除を依頼し完了の連絡を受けたが、翌日にもSMSとメールが届いた——という趣旨の投稿。

Googleマップ(2024年頃)

WEBの無料診断を試したところ、氏名・電話番号を入力しないと結果が見られず、その後の営業電話が煩わしかった。手軽な診断だと思っていたが実際は勧誘だった——という趣旨の投稿。

Googleマップ(2024年頃)

これらはいずれも1年以上前の投稿で、直近1年の投稿では同種の指摘は確認できませんでした。投稿内容の事実関係を当サイトが確認したわけではなく、また現在も同じ対応が行われているとは限りません。ただし、「強引な営業は一切ない」と断定することもできません。次の対策を取っておくと安心です。

⚠️ 問い合わせ前にできる対策
断る意思は、記録が残るメールで伝える(電話口だけで済ませない)
・連絡不要の旨と、個人情報の削除を同じメールで依頼する
・フォーム送信時に「メール連絡を希望」「電話は〇時〜〇時のみ」と明記する
・それでも連絡が続く場合は、消費者ホットライン「188」に相談できます

連絡・レスポンスに関する口コミ

この項目は評価が真っ二つに分かれます。「レスポンスが秒だった」「LINEですぐ回答が来た」という高評価が非常に多い一方、次のような投稿もあります。

投稿時期口コミの要旨
2026年1月頃見積もりに関する質問メールに4〜5日返信がなく、催促してさらに2〜3日かかった
2026年3月頃現地調査で伝えた内容が反映されない見積もりが出てきたが、やり取りが1日1回程度で話が進まない。年度末の期限が迫っていた
2026年7月頃事前に図面を送っていたが、当日の提案準備や仕様に関する説明が期待に沿わなかった
2025年後半LINEでの質問に対する返信が遅い、既読のまま返信がないことがある
2025年後半深夜にLINEが送られてきた

「レスポンスが早い」という評価と「返信が遅い」という指摘が同時に存在するのは、担当者ごとの差を示しています。契約前に、担当者名と連絡手段、返信の目安時間を確認しておくと安心です。

事前説明が不足していたという口コミ

低評価とまではいかないものの、「先に知りたかった」という指摘は繰り返し登場します。内容には共通点があります。

後から知ったこと投稿での指摘内容
補助金の入金時期交付まで半年かかることを工事完了後に聞いた
補助金の不交付要件滞納があると交付されない可能性があることを工事後に聞いた
ローンの組み方代金全額のローンを一度に組む必要があった
電力会社の変更契約先を変更する必要があった
売電開始の時期売電モードになるまで半年かかることを工事後に知った
蓄電池・停電時の説明使い方やアプリの説明が不十分だった
設置枚数南面への設置枚数が当初の計画どおりにならなかった
契約書類契約過程で受け取る書類が少なく不安だった

これらはすべて、契約前に質問すれば答えが得られる内容です。後述の「契約前に確認したい10項目」で、質問すべき事項をまとめています。

工事中の近隣対応に関する口コミ

星4の投稿のなかで、減点理由として挙げられていた内容です。

  • 工事車両の停め方で近隣とトラブルになった、養生が不十分なまま高圧洗浄を行い隣家に迷惑をかけた
  • 工事車両が想定より多く(4台)、駐車場所に困った
  • 近隣挨拶や協力会社との連携が不十分だった
  • 足場の解体日が事前の案内と違った
  • 作業員が咳をしていたがマスクを着用していなかった

一方で「近隣挨拶を一緒に回ってくれた」という趣旨の投稿もあり、現場のチームによって対応に差があることがうかがえます。工事車両の台数と駐車場所、近隣挨拶の有無は、工事前に必ず確認してください。

低評価口コミから見えた3つの傾向

傾向内容読者への意味
①担当者・現場による差が大きい同じ項目で高評価と低評価が併存する(レスポンス・近隣配慮・説明の丁寧さ)「会社の平均点」より「誰が担当か」で体験が変わる可能性がある
②少数だが施工トラブルの申告がある防水処理の欠落、説明と異なる工事を訴える投稿完了検査と施工写真の受け取りを契約時に取り決める
③情報を伝えるタイミングの遅れ補助金・ローン・売電開始時期を工事後に知ったという指摘が複数契約前に質問リストで先回りして確認する

「悪い口コミはすべて担当者個人の問題であり、会社の仕組みには問題がない」と言い切ることはできません。完了検査の体制や情報共有については、事業者自身が返信のなかで見直す旨を述べています。ただし、いずれも件数としては全体のごく一部であり、同じ項目で高い評価を受けている投稿のほうが多数です。

低評価への事業者の返信対応

口コミを全件確認するなかで確認できた特徴として、ECODAはほぼすべての投稿に返信しており、低評価の投稿に対しても定型的な反論ではなく、非を認めて具体的な改善項目を挙げる返信を行っています。

指摘された内容返信で示された対応
施工不良・浸水施工内容の確認、完了検査の管理体制、担当者間の情報共有の見直し
営業連絡・個人情報情報管理体制の強化と社内教育の徹底
返信の遅れ連絡体制の見直し
事前説明の遅れ説明のタイミングと内容の見直し
近隣への配慮事前確認・養生の徹底

返信内容が実際に運用へ反映されているかどうかは、外部からは確認できません。ただし、低評価を削除させようとせず、内容を残したまま個別に回答している点は、比較検討の材料になります。

低評価の内容が自分に当てはまるかを判断する方法

次の項目に当てはまるほど、低評価と同じ状況になりやすいと考えられます。

  1. 既存のV2H・エコキュート・太陽光があり、機器の相性確認が必要
  2. 自治体の補助金の申請期限が迫っている
  3. 日中に電話を受けられない環境で問い合わせようとしている
  4. 補助金の入金を前提に資金計画を立てている
  5. 隣家との距離が近く、工事車両の駐車スペースが限られる
  6. 屋根の防水性能に不安がある、または築年数が経っている

当てはまる項目があった方は、問い合わせの時点でその条件を先に伝えておくことで、多くは事前に調整できます。

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

ECODA(エコダ)の良い口コミ・評判

続いて、高評価の口コミを「価格・営業・施工・補助金・保証・経済効果」の6つに分類して確認します。

担当者の説明が丁寧だったという口コミ

初回訪問から工事完了まで対応が丁寧で、資料を使った説明がわかりやすかった。デメリットも伝えてもらえたので安心して決められた——という趣旨の投稿。

Googleマップ ★★★★★

知識がない状態でも、節約効果や防災面の違いを丁寧に説明してもらえた。訪問時に図面でパネル配置と想定発電量まで提示された——という趣旨の投稿。

Googleマップ ★★★★★

💬 編集部コメント
「デメリットも先に説明された」という趣旨の口コミが複数ある点は、契約判断において確認する価値があります。メリットだけを強調する提案は、後から「聞いていない」というトラブルにつながりやすいためです。
なお、この評価は担当者ごとに差が出る可能性があります。実際に説明を受けたうえで、デメリットの説明があったかどうかをご自身で確かめてください。

見積もり価格が他社より安かったという口コミ

一括見積もりサイト経由の3社はいずれも高く、別途依頼したECODAの価格が最も納得できたため契約した。補助金とFITの申請にも対応してもらえた——という趣旨の投稿。

Googleマップ ★★★★★

他社より30万円以上安い見積もりが出た。追加費用がなく、最終的な支払額が見積もりから変わらなかった点がよかった——という趣旨の投稿。

Googleマップ ★★★★★

ただし、価格の安さは「どのメーカーの・どの型番を・何kW/何kWh設置するか」で大きく変わります。金額だけを他社と並べても比較にはなりません。比較方法は後述の「見積もりを他社と比較するときのポイント」で解説します。

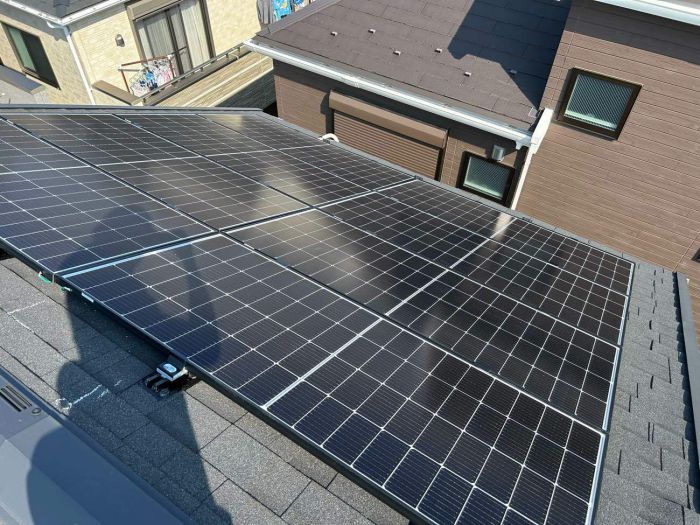

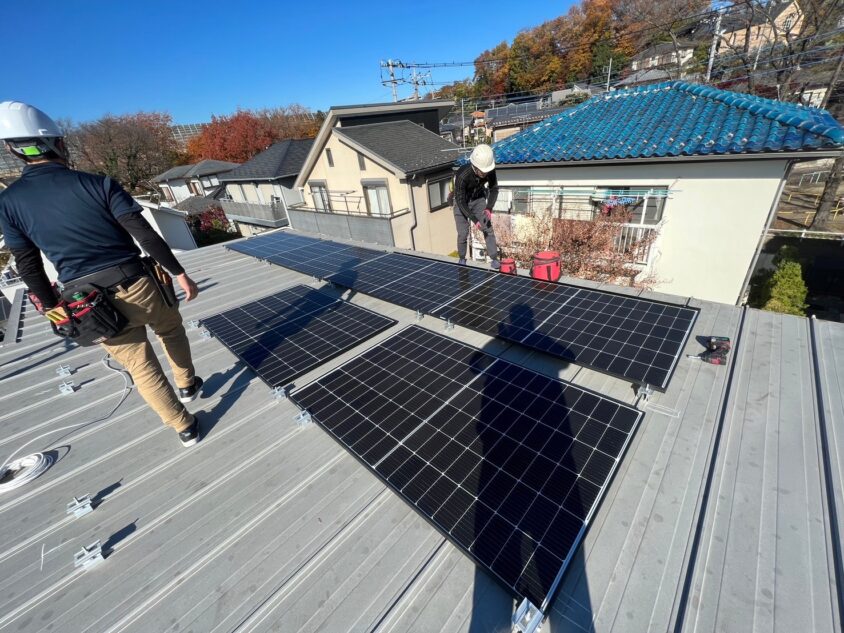

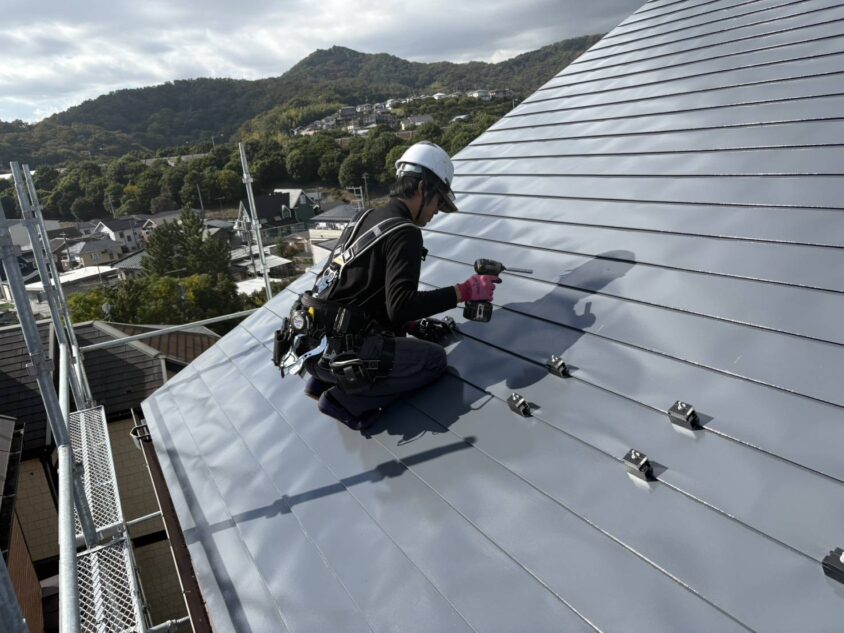

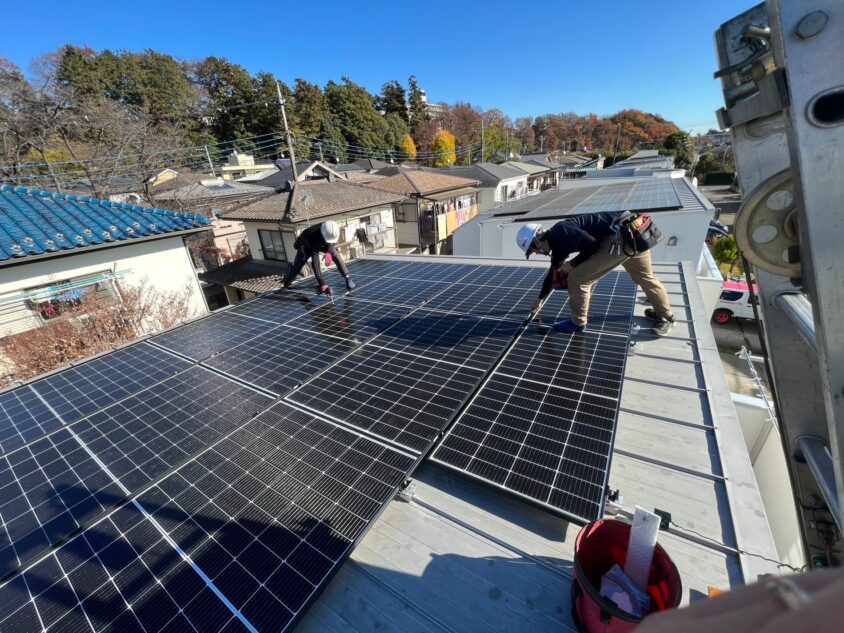

太陽光・蓄電池の施工がきれいだったという口コミ

複数名の職人が入り、半日ほどで工事が完了した。自分では見られない屋根上の写真をもらえたのがよかった——という趣旨の投稿。

Googleマップ ★★★★★

相見積もり5社のうち、実際に屋根の状態を見て提案したのはECODAだけだった。特殊な屋根材に合わせて架台を選定してもらえた——という趣旨の投稿。

Googleマップ ★★★★★

💬 編集部コメント
屋根に上がって現物を確認してから提案するかどうかは、業者によって対応が分かれます。地図や写真だけで見積もりを出した場合、後から追加工事費が発生したり、想定発電量と実際が乖離したりする原因になります。現地調査の有無と、調査した人の所属(営業/施工)は必ず確認してください。

補助金申請を任せられたという口コミ

自分では難しいと感じた東京都の書類作成を代行してもらえた。申請から半年ほどで予定どおり補助金が振り込まれた——という趣旨の投稿。

Googleマップ ★★★★★

以下は、当サイトが現物を確認した補助金交付決定通知書です。いずれも過年度(令和6〜7年)の交付事例であり、現在の補助額とは異なります。最新の金額は後述の補助金セクションをご確認ください。

📄 当サイト確認分の交付決定通知書(過年度実績)
・世田谷区の住宅設備補助:261,000円(令和6年12月交付)
・東京都 太陽光発電導入促進事業:481,000円(令和7年3月交付)
・東京都 蓄電池導入促進事業:2,460,000円(令和7年2月交付)
・東京都 太陽光発電導入促進事業:405,000円(令和7年1月交付)
※交付額は申請年度の制度・設置容量により決まります。同額が保証されるものではありません。

ECODAで申請した東京都の補助金交付決定通知書(個人情報はマスキング済み)
ECODAで申請した蓄電池補助金の交付決定通知書(個人情報はマスキング済み)

工事後のアフターサポートに関する口コミ

長期保証が付いているため将来の故障に備えられる。稼働状況を遠隔で見てもらえる体制が心強い——という趣旨の投稿。

Googleマップ ★★★★★

契約後2か月のあいだに複数回のフォロー連絡があり、丁寧だと感じた——という趣旨の投稿。

Googleマップ ★★★★☆

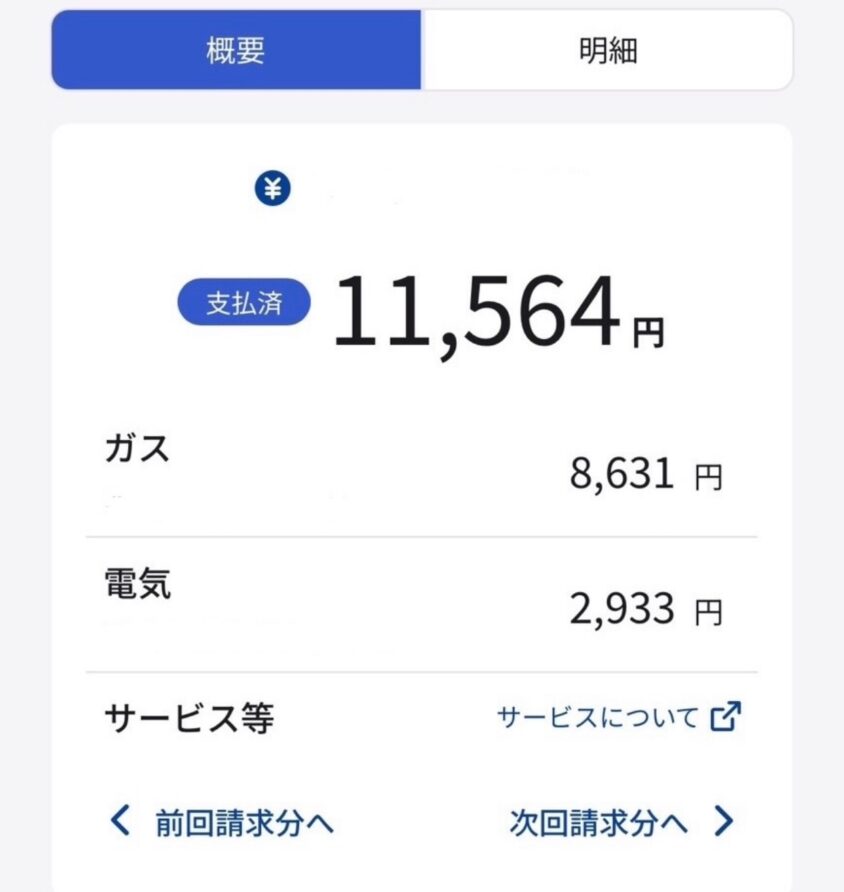

電気代が安くなったという口コミ

導入後に電気代が下がったという投稿は多数あります。削減額は設置容量・家族構成・契約プラン・在宅時間帯で大きく変わるため、当サイトが実際の明細を確認できた事例のみ、後半の「電気代の変化」で掲載しています。

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

ECODA(エコダ)が「怪しい」と検索される理由

「エコダ 怪しい」「ECODA 詐欺」といった検索候補は、検索回数に応じて表示されるものであり、それ自体が悪質行為の証拠ではありません。ただし当サイトの調査では、2025年に東京都から営業停止処分を受けた事実が公表情報で確認できました。後述しますので、事実関係を正確に把握したうえで判断してください。

そのうえで、なぜ不安を持たれやすいのか、理由を整理します。

2022年設立の新しい会社だから

株式会社ECODAの設立は2022年8月です。太陽光・蓄電池は20年以上使い続ける設備のため、社歴の短さが不安要素になります。ただし、社歴の長さだけで安全性は判断できません。法人登記・許認可・保証の引受先・提携企業を個別に確認するほうが確実です。

「初期費用0円」「工事費無料」という訴求があるから

「0円」「無料」という表現は、設備が無償になるという意味ではありません。ローン等で契約時の現金支出を抑える仕組みを指すのが一般的です。仕組みの説明を受けないまま数字だけを見ると、不信感につながります。詳細は後述します。

営業電話や訪問営業に不安を感じる人がいるから

太陽光・蓄電池業界全体で、訪問販売に関する消費生活相談が継続して寄せられています。業界そのものへの警戒心が、個別の会社名にも向かいやすい構造です。

補助金を使った値引きの仕組みが分かりにくいから

「実質〇万円」という表示は、補助金を差し引いた後の金額です。補助金が不採択になった場合や、予算枠が終了した場合には成立しません。補助金を差し引く前の契約金額を必ず確認してください。

ECODAは2025年に東京都から営業停止処分を受けています

ここは、契約を検討している方が最も知りたい事実だと考えるため、隠さずに記載します。株式会社ECODAは2025年9月、東京都から建設業法にもとづく営業停止処分を受けています。国土交通省「ネガティブ情報等検索サイト」に掲載されている公表情報です。

項目内容
処分を行った者東京都
停止を命じられた範囲建設業の営業の全部
期間令和7年9月24日〜9月27日(4日間)
根拠法令建設業法第28条
処分の原因建設業許可を受けていないにもかかわらず、政令で定める金額以上の工事を請け負ったこと(無許可営業)
出典国土交通省 ネガティブ情報等検索サイト(法人番号5180001152652)

この処分をどう受け止めればよいか

処分の内容を正確に理解しておくことが重要です。手抜き工事や施工不良を理由とした処分ではなく、「許可を取らないまま、許可が必要な規模の工事を請け負った」という手続き上の法令違反にあたります。

建設業法では、請負金額が一定額以上(建築一式工事以外は税込500万円以上)の工事には建設業許可が必要です。太陽光発電と蓄電池をセットで導入すると、この金額を超えるケースは珍しくありません。

読み取れること読み取れないこと
急成長のなかで法令対応が追いついていなかった時期がある施工品質そのものに行政が問題ありと判断したかどうか
コンプライアンス体制が問われた事実がある現在の許可取得・体制がどうなっているか
4日間という期間は、営業停止処分としては短い部類にあたる再発防止策が取られているかどうか

⚠️ 契約前に必ず確認してください
現在、建設業許可を取得しているか(許可番号)
自分の契約金額が、許可が必要な規模に該当するか
・電気工事業の登録番号
・処分後にどのような再発防止策を取ったか

許可の有無は、国土交通省「建設業者・宅建業者等企業情報検索システム」または東京都の建設業者名簿で、ご自身で確認できます。

過去に処分歴がある会社を必ず避けるべき、という意味ではありません。重要なのは、その事実を把握したうえで、現在の許可状況を自分で確認してから契約するかどうかを決めることです。処分歴を伏せている比較記事の情報だけで判断しないでください。

倒産・詐欺に関する情報はある?

倒産・廃業に関する公表情報は、当サイトが確認した範囲では見当たりませんでした。また、特定商取引法にもとづく処分(訪問販売等に関する処分)についても、消費者庁の公表一覧では確認できませんでした。

ただし、個別の苦情件数は公表されていないため、当サイトは「トラブルが一切ない」と断定することはできません。ご自身でも次の窓口で確認できます。

確認したい内容確認先
建設業法にもとづく処分歴国土交通省 ネガティブ情報等検索サイト
建設業許可の有無・許可番号建設業者・宅建業者等企業情報検索システム/東京都の建設業者名簿
法人としての実在・所在地国税庁 法人番号公表サイト
特定商取引法上の行政処分消費者庁 特定商取引法ガイド(処分事業者一覧)
類似トラブルの相談傾向国民生活センター 相談事例/消費者ホットライン「188」

ECODA(エコダ)の訪問販売・営業方法に関する評判

ECODAは飛び込み営業をしている?

口コミの多くは、WEBフォーム・電話での問い合わせを起点としたものです。一方で、事前連絡のない訪問を受けたかどうかは、投稿内容からは確定できません。訪問営業の有無・営業委託先の有無は、ECODAへ直接確認するのが確実です。

電話営業がしつこいという口コミはある?

「何度も繰り返しかかってくる」という趣旨の投稿は、確認した範囲では多くありません。目立つのは初回の折り返しが早いことへの戸惑いです。連絡を止めたい場合は、記録が残るメール等で「今後の営業連絡は不要」と明確に伝えてください。

「限定〇軒」「工事費無料」と提案されたときの確認事項

言われた内容確認すること
「今だけ」「〇軒限定」条件と期限を書面に記載してもらう
「工事費無料」無料の範囲と、自己負担になる費用の内訳
「モニター価格」通常価格との差額と、モニターとしての義務
「補助金で実質0円」補助金を差し引く前の契約総額
「今日決めれば」後日でも同条件か。同条件でないなら理由

口頭の説明は証拠に残りません。提示された条件は必ず見積書・契約書に落とし込んでもらってください。

訪問販売で契約した場合はクーリングオフできる?

訪問販売・電話勧誘販売にあたる契約は、特定商取引法により法定書面の受領日から8日以内であれば、書面(または電磁的記録)で無条件に解除できます。違約金や工事費の請求はできず、すでに工事が行われていた場合も原状回復の費用は事業者負担です。

なお、自分から店舗や展示会に出向いて契約した場合や、自ら請求して訪問を受けた場合は対象外となることがあります。判断に迷う場合は、消費者ホットライン「188」に相談してください。

ECODAを名乗る営業が公式のものか確認する方法

訪問や電話を受けた際は、次を確認してください。

  • 社名・氏名・所属部署を名乗っているか
  • 名刺の会社所在地が公式サイトの記載と一致しているか
  • その場でかけ直さず、公式サイト記載の代表電話へ自分から連絡して在籍を確認する
  • 代理店・業務委託の場合、契約の相手方はどの会社になるのか

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

ECODA(エコダ)の見積もりは高い?安い?

太陽光発電と蓄電池の導入費用の内訳を示した図
項目費用の目安変動する要因
太陽光発電90万〜150万円4〜7kW想定。屋根の形状・足場の要否
家庭用蓄電池100万〜200万円7〜15kWh。分電盤工事・全負荷対応の有無
セット導入10万〜30万円の削減足場・電材・申請の共通化による

上記は一般的な相場です。ECODAの実際の提示価格は、屋根の条件と選ぶ機種で変わるため、見積書で確認してください。

見積書で確認したい機器代・工事費・足場代・申請費

総額だけを比較しても差額の理由は分かりません。「機器費」「工事費」「付帯工事(足場・電気工事)」「申請関連費」の4分解で並べると、どこに差があるのかが見えます。

内訳確認するポイント
機器費メーカー名・型番・出力/容量が明記されているか
工事費「一式」でまとめられていないか
足場代含まれているか、別途か
電気工事費分電盤交換・幹線工事の要否
申請関連費補助金申請・FIT申請の代行費が無料か有料か
諸経費金額と内訳が示されているか
有効期限見積書の有効期間と、期限後の扱い

契約後に追加費用が発生するケース

次のようなケースでは、契約後に費用が追加される可能性があります。事前に「追加が発生する条件」を書面で確認しておきましょう。

  • 屋根材の劣化・下地の補修が必要と判明した場合
  • 分電盤の容量不足で交換が必要になった場合
  • 蓄電池の設置場所に基礎工事が必要な場合
  • 配線距離が想定より長く、電材が追加になる場合
  • 足場の設置範囲が拡大した場合

ECODAの見積もりを他社と比較するときのポイント

比較は「同じ条件」で揃えることが前提です。次の10項目を同一にして、他社の見積もりを取ってください。

比較項目揃えるべき内容
太陽光パネルメーカー・型番・設置容量(kW)
蓄電池メーカー・型番・容量(kWh)
パワーコンディショナーハイブリッド型か単機能型か
負荷タイプ全負荷型か特定負荷型か
補助金前の総額値引き後・補助金差引前の金額
追加工事費足場・分電盤・基礎工事の扱い
総支払額ローン金利・支払期間を含む
実際の施工会社自社施工か下請けか
保証発行元・期間・免責事項
点検定期点検の有無・頻度・費用

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

ECODAの「初期費用0円」「工事費無料」は本当?

初期費用0円になる仕組み

設備が無償になるわけではありません。提携ローンで設備費をまかない、契約時の現金支出をゼロに近づける仕組みです。毎月のローン返済を、電気代の削減分と売電収入でカバーする考え方になります。

項目導入前導入後(例)
月々の電気代約20,000円約9,000円
月々のローン返済なし約9,000円
月々の支出合計20,000円約18,000円

上記はあくまで計算例です。削減額・金利・容量によって結果は変わり、条件によっては返済額が削減額を上回る(毎月の支出が増える)こともあります。

無料になる費用と自己負担になる費用

「工事費無料」と提示された場合、どの工事が無料の対象なのかを切り分けて確認してください。標準工事のみが無料で、足場・基礎工事・分電盤交換は別途、というケースがあります。

ローン金利を含めた総支払額

ローンを使う場合、判断材料は月々の返済額ではなく「金利を含む総支払額」です。金利・支払回数・総支払額・繰上返済手数料の4点を、契約前に書面で確認してください。

住宅を売却する場合のローンと設備の扱い

途中で家を売却する場合、ローン残債の一括返済を求められるのが一般的です。数年以内の住み替え予定がある場合は、契約前に売却時の取り扱いを確認しておきましょう。

ECODA(エコダ)の取扱メーカーと選べる製品

取扱メーカーは仕入れ状況や年度によって変わります。「〇〇社製が入る」という口頭説明ではなく、見積書に型番が記載されているかどうかで判断してください。

取扱いのある太陽光パネルメーカー

ECODAは複数の国内メーカーを扱っているとされますが、常時すべてのメーカーが選べるとは限りません。提案を受けた際は、次の4点を型番ベースで確認してください。

確認項目見るポイント
メーカー・型番見積書に明記されているか(「太陽光パネル一式」は不可)
公称最大出力1枚あたりのW数と枚数、合計kW
出力保証何年で何%の出力を保証するか
SII登録の有無東京都の補助対象になるかを左右する

複数メーカーの提案を受けられる場合は、同じ設置容量で価格・保証・発電量シミュレーションを並べて比較すると差がわかります。

取扱いのある家庭用蓄電池メーカー

蓄電池は、カタログ上の「定格容量」と、実際に使える「実効容量」が異なります。10kWhと表記されていても、実際に放電できるのは8〜9kWh程度というケースがあります。

確認項目見るポイント
メーカー・型番見積書に明記されているか
定格容量/実効容量実際に使える容量はどちらか
サイクル数何サイクルで容量が何%まで低下する想定か
設置場所屋内専用か屋外対応か、必要スペース
SII登録の有無東京都の補助対象になるかを左右する

補助額は「定格容量(kWh)×単価」で計算されます。容量が大きいほど補助額も増えるため、容量選定は補助金額にも直結します。

全負荷型・特定負荷型の違い

比較項目全負荷型特定負荷型
停電時の給電範囲家全体あらかじめ決めた回路のみ
200V機器エアコン・IHも使える機種が多い基本的に使えない
電力の持ち消費が早い長持ちしやすい
本体価格高め抑えやすい
向いている人停電時も普段どおり生活したい冷蔵庫・照明・通信が維持できればよい

特定負荷型を選ぶ場合は、どの回路を対象にするかを契約前に決めておく必要があります。工事後の変更は追加費用が発生します。

ハイブリッド型蓄電池は選べる?

太陽光と蓄電池を同時に導入する場合、パワーコンディショナーを1台にまとめる「ハイブリッド型」と、それぞれ別に設置する「単機能型」があります。

比較項目ハイブリッド型単機能型
パワコン1台に集約太陽光用と蓄電池用で2台
変換ロス少ないやや多い
設置スペース省スペース2台分必要
既設太陽光への後付け既存パワコンの交換が必要な場合あり既存を残したまま追加しやすい
本体価格高め抑えやすい

すでに太陽光を設置している場合は、パワコンの残り寿命が判断の分かれ目です。設置から10年前後経過していればハイブリッド型への切り替え、まだ新しければ単機能型の追加が合理的なケースがあります。

V2H・エコキュート・オール電化にも対応している?

ECODAは会社概要上、太陽光発電・蓄電池に加えてオール電化・V2H設置を事業内容に挙げています。ただし、すべての機器を同時に手配できるか、対応エリア内かは案件ごとに異なります。

複数設備をまとめて導入したい場合は、次を確認してください。

  • V2H・エコキュートも同一契約で手配できるか、別会社になるか
  • 同時工事にすることで足場代・電気工事費が圧縮できるか
  • 設備ごとに使える補助金が異なるため、申請の担当範囲はどこまでか
  • 保証の窓口が設備ごとに分かれないか

メーカーごとの保証期間

保証期間はメーカー・機種ごとに異なります。「最長20年」と案内された場合でも、それが自分の選ぶ型番に適用されるとは限りません。

保証期間の確認のしかた
・提案された型番を控える
・メーカー公式サイトで、その型番の保証年数を自分で確認する
・有償延長保証が前提になっていないか確認する
・延長保証が有償の場合、その費用が見積書に含まれているか確認する

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

ECODA(エコダ)の保証・アフターサービス

機器保証・施工保証・自然災害補償の違い

太陽光・蓄電池の保証は3種類が組み合わさっています。「20年保証」という表現は、このうち機器保証の最長値を指していることが一般的です。

保証の種類期間の目安対象発行元
機器(製品)保証最長20年(機種による)機器の製造上の不具合・故障メーカー
施工保証5年設置に起因する不具合(雨漏り等)施工会社
自然災害補償最長10年(機種による)台風・落雷・積雪等による損害メーカー・保険会社
遠隔監視導入後継続稼働状況の監視・異常検知販売施工会社

重要なのは「誰が発行元か」です。機器保証はメーカーが引き受けるため会社の存続に左右されませんが、施工保証は施工会社が引き受けます。

最長20年保証の対象と適用条件

「最長20年」は上限値であり、すべての機器・すべての不具合が20年カバーされるわけではありません。契約前に次を確認してください。

確認項目確認する内容
対象機器パネル・パワコン・蓄電池のどれが何年か
出力保証何年で何%以上の出力を保証するか
免責事項経年劣化・自然故障・外的要因のどこまでが対象外か
適用条件定期点検の受診が条件になっていないか
費用延長部分が有償か無償か

パワーコンディショナーは10〜15年で交換が必要になる部材です。パワコンの保証年数と交換費用の目安は、必ず個別に確認しておきましょう。

定期点検は無料?点検頻度は?

点検の扱いは会社によって大きく異なります。「定期点検が保証の適用条件になっているのに、点検自体は有償」というケースが最も注意が必要です。

  • 点検の頻度(1年ごと・4年ごとなど)
  • 無償点検の回数と、有償になるタイミング
  • 有償の場合の1回あたりの費用
  • 点検を受けなかった場合、保証が無効になるか
  • 遠隔監視が点検の代わりになるか

故障や発電量低下が起きた場合の連絡先

設置後にトラブルが起きたとき、どこへ連絡すればよいかを引き渡し時に確認しておくことが重要です。ECODAが一次窓口になるのか、メーカーへ直接連絡するのかで対応スピードが変わります。

引き渡し時に控えておく情報
・保証書(機器・施工・自然災害の3種)
・一次窓口の電話番号と受付時間
・担当者名と所属
・機器の型番・製造番号
・遠隔監視のアカウント情報

発電量の低下は、故障ではなく影・汚れ・季節変動が原因のこともあります。遠隔監視があれば、異常かどうかをデータで確認できます。

雨漏りが発生した場合の保証

屋根に穴を開けて架台を固定する工法では、施工品質が雨漏りリスクに直結します。雨漏りは施工保証(一般に5年)の対象となるのが通例です。

ただし、「太陽光の設置に起因する雨漏り」と「屋根自体の経年劣化による雨漏り」の切り分けで揉めるケースがあります。次の2点を備えておくと有利です。

  • 設置前の屋根の状態を写真で残しておく
  • リフォーム瑕疵保険に加入しているか確認する(施工会社が廃業しても保険法人が対応)

ECODAが倒産・廃業した場合もメーカー保証は継続する?

メーカー保証はメーカーが引き受けるため継続します。一方、施工保証は発行元が施工会社の場合、廃業すると受けられなくなる可能性があります。

保証の種類施工会社が廃業した場合
機器(製品)保証メーカーが継続して対応
自然災害補償メーカー・保険会社が継続して対応
施工保証受けられなくなる可能性がある
リフォーム瑕疵保険加入していれば保険法人が対応

社歴の短い会社と契約する場合ほど、リフォーム瑕疵保険への加入有無を契約前に確認しておく価値があります。

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

株式会社ECODA(エコダ)はどんな会社?

社名株式会社ECODA(エコダ)
設立2022年8月
代表取締役平間 一也
資本金3,000万円(資本準備金含む)
従業員数50名
東京本店東京都渋谷区道玄坂1-19-14 COERU渋谷道玄坂5F
神奈川支店神奈川県横浜市西区浅間町1-4-3 ウィザードビル402
埼玉支店埼玉県さいたま市大宮区桜木町2-3 大宮マルイ7F
千葉支店千葉県松戸市松戸1307-1 松戸ビル13F
大阪支店大阪府大阪市北区芝田2-8-11 共栄ビル3F
サービス内容太陽光発電・蓄電池・オール電化・V2H設置・不動産事業
施工実績年間2,500件超(同社公表)
主な取引先TEPCOホームテック(東京電力グループ)等(同社公表)
受付時間10:00〜20:00(年末年始除く)

対応エリアについて
本記事は東京都・関東エリアでの導入を前提に解説しています。大阪支店の記載がありますが、施工対応エリアは時期により変わるため、お住まいの地域が対象かどうかは問い合わせ時に必ず確認してください。

建設業許可・電気工事業の届出状況の確認方法

太陽光・蓄電池の設置は電気工事にあたるため、電気工事業の登録(または届出)と、有資格者による施工が必要です。加えて、請負金額が税込500万円以上(建築一式工事以外)になる場合は建設業許可が必要です。
ECODAは2025年9月に、この許可を持たないまま該当規模の工事を請け負ったとして東京都から営業停止処分を受けています。契約前に、現在の建設業許可番号と電気工事業の登録番号を確認してください。いずれも公的な検索システムで照合できます。

ECODA(エコダ)の施工は本当に自社施工?

ECODAは自社施工を掲げています。ただし「自社施工」の定義は会社によって異なり、統一された基準はありません。営業のみ自社で、工事は協力会社というケースも業界では一般的です。

営業から現地調査・工事までの担当体制

口コミには「屋根に上がって実測してから提案してくれた」という趣旨の投稿があります。誰が現地調査を行ったのか(営業担当か、施工担当か)で、見積もりの精度は変わります。

工程確認する内容
初回相談担当者名・所属・連絡先
現地調査屋根に上がって実測するか、写真・地図のみか
設計パネル配置図と想定発電量の算出根拠が示されるか
屋根工事実際に作業する会社名(自社/協力会社)
電気工事担当者の電気工事士資格の種別
引き渡し説明を行うのは営業担当か施工担当か

担当者が工程ごとに変わる場合、引き継ぎの抜けが「工事後の説明が不十分だった」という不満の原因になります。窓口を一本化してもらえるか確認しておきましょう。

自社施工と下請け施工の違い

比較項目自社施工下請け施工
中間マージン発生しない発生する場合がある
責任の所在契約先が直接負う契約先と施工会社で切り分けが必要
不具合時の窓口一本化しやすい取り次ぎが挟まる場合がある
施工品質社内基準で管理協力会社の技量による
対応スピード調整しやすい協力会社の空き状況に左右される

下請け施工であること自体が問題なわけではありません。大手ハウスメーカーも協力会社に工事を委託しています。重要なのは、不具合が起きたときに誰が責任を持つかが契約書で明確になっていることです。

工事を担当する会社を契約前に確認する方法

次のように質問すれば、施工体制はほぼ明らかになります。答えを濁される場合は、その理由を確認してください。

  1. 当日、屋根工事を行うのはどちらの会社ですか
  2. 電気工事を行う方の資格の種別を教えてください
  3. 施工保証を発行するのはどちらの会社名になりますか
  4. 不具合が起きたとき、最初の連絡先はどちらですか
  5. リフォーム瑕疵保険には加入していますか

回答は口頭ではなく契約書・保証書の記載で確認してください。

屋根・配線・パワコン施工で確認したいポイント

工事完了後は、屋根の上を自分で確認できません。施工写真を受け取れるかどうかを、契約前に約束しておくことが重要です。

部位確認するポイント
屋根・架台屋根材に合った架台が選ばれているか、固定部の防水処理
パネル配置配列のそろい、屋根端部との離隔、影の影響
配線露出が最小限か、配管でまとめられているか
パワコン設置場所の通気、外壁との色の調和、運転音の位置
蓄電池直射日光を避けた場所か、隣家との距離

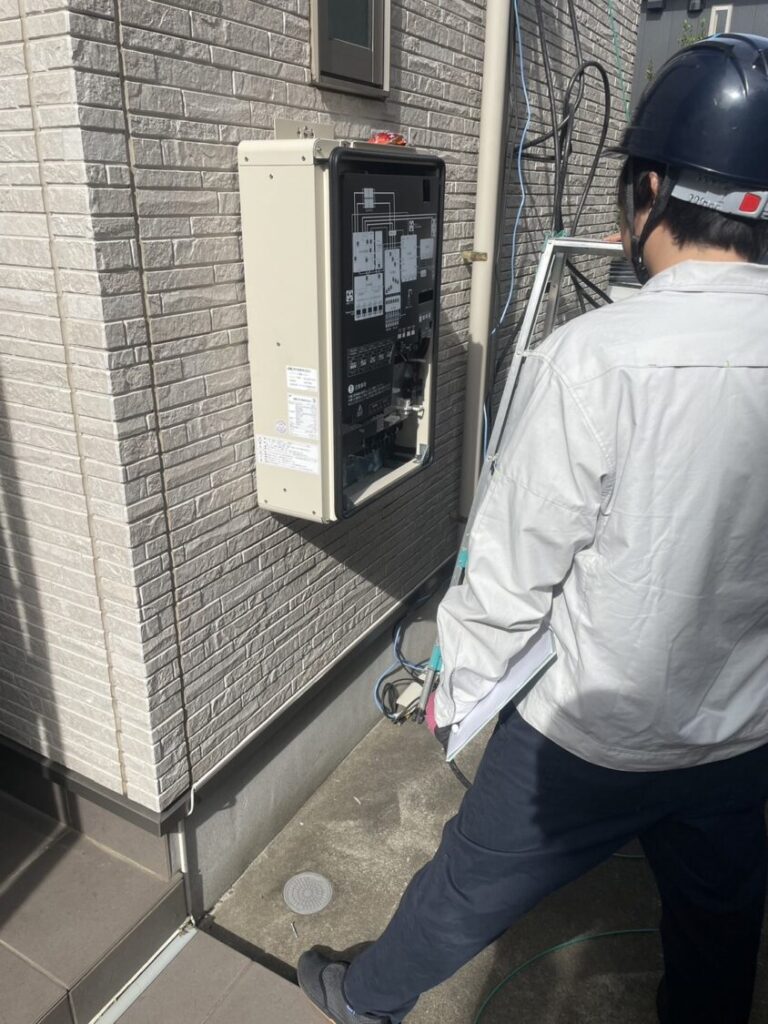

分電盤容量が足りているか、交換が必要か

口コミでも「自分では見られない屋根上の写真をもらえた」という点が評価されています。写真の提供は、施工品質を後から検証できる材料になります。

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

ECODAの施工事例

実際にECODAが施工した設備の様子です。写真は掲載許可を得たもので、屋根との納まり・配線処理・設置場所の選定を確認いただけます。

ECODAの太陽光発電の施工事例

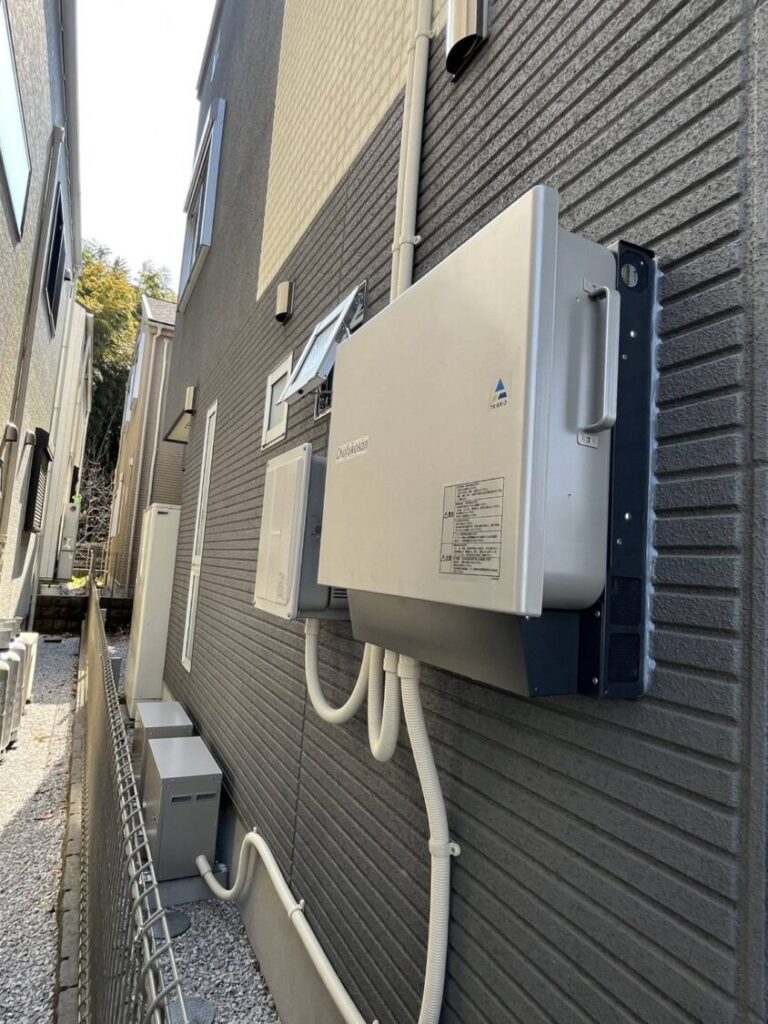

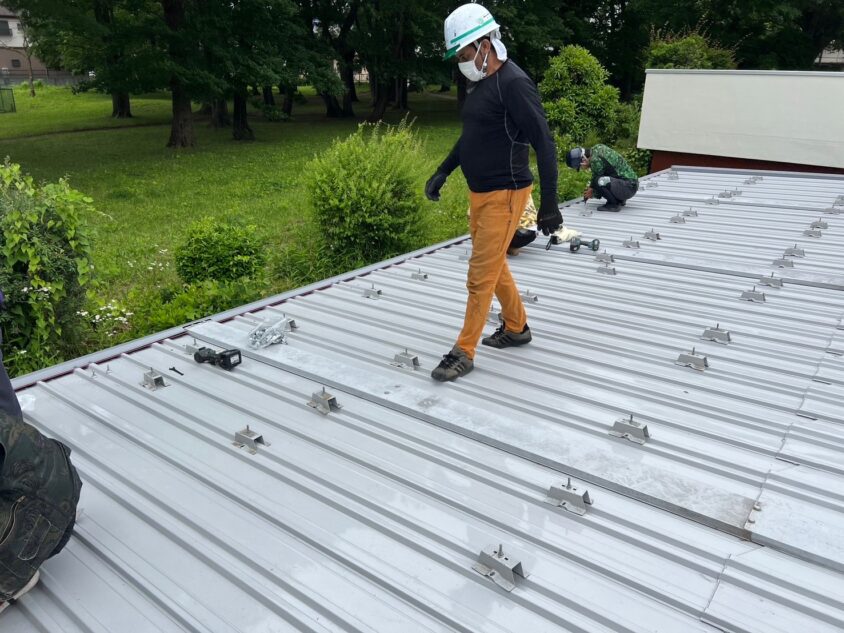

ECODAが戸建て住宅の屋根に設置した太陽光パネル

確認ポイント:パネル配置のそろい方/屋根端部との間隔/配線の露出/防水処理

ECODAが屋根と同系色のパネルを選定して設置した太陽光発電の施工例

太陽光パネル設置工事の様子

ECODAの家庭用蓄電池の施工事例

蓄電池は風通しがよく直射日光が当たらない場所に設置するのが基本です。屋外設置では、温度・湿度に加えて隣家との距離や運転音への配慮も必要になります。

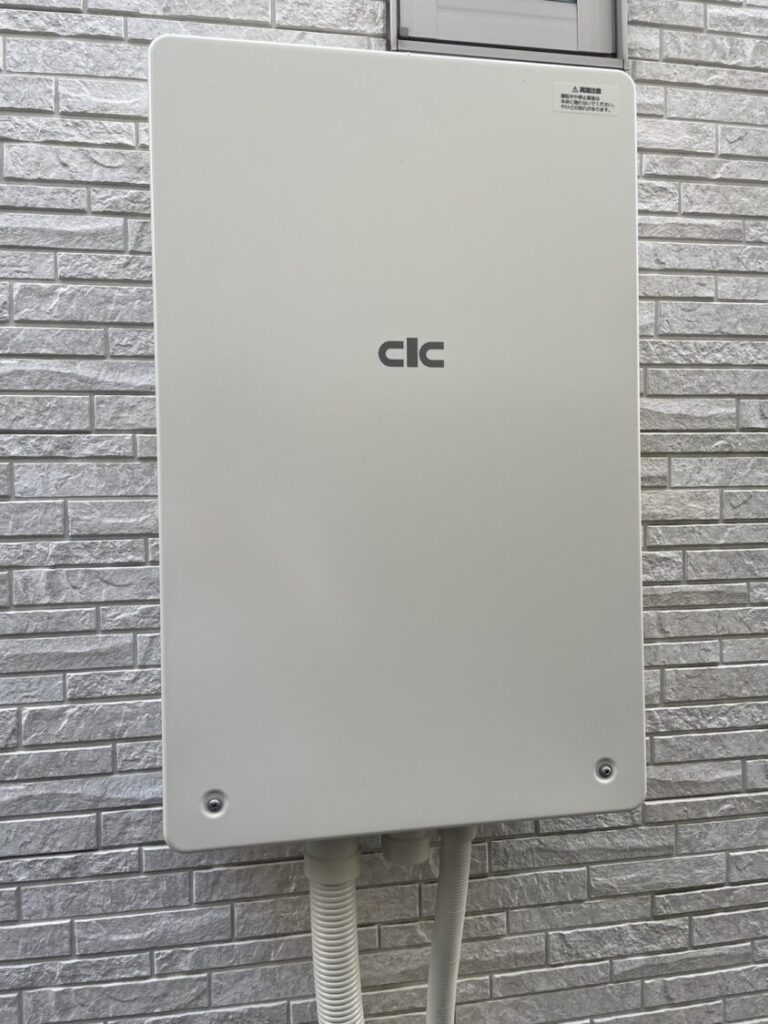

ECODAが住宅の外壁沿いに設置した家庭用蓄電池
ECODAが限られたスペースに設置した蓄電池の設置例

蓄電池設置工事の様子

ECODAのパワーコンディショナー・配線施工事例

パワコンは配管・配線の見え方が仕上がりを左右します。室外機との位置関係や設置高さも確認しておきましょう。

ECODAによるパワーコンディショナーと配管の施工例
外壁の色に合わせて設置されたECODAのパワーコンディショナー

ECODAで導入した人の電気代はどう変わった?

当サイトが実際の電気料金明細を確認できた事例のみを掲載します。削減額は家庭ごとに大きく異なるため、参考値としてご覧ください。

事例導入後の電気代前年同月比

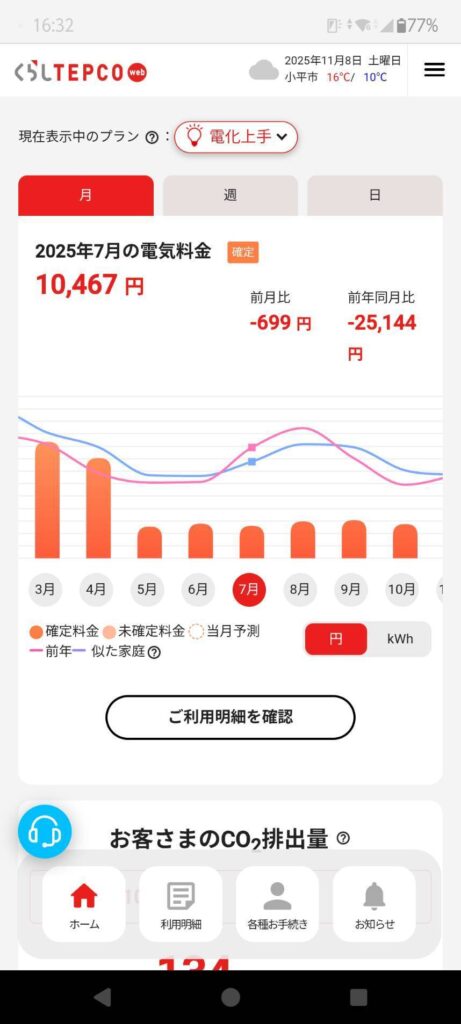

小平市・4人家族(2025年7月)10,467円▲25,144円

小平市・4人家族(2025年8月)11,879円▲29,949円

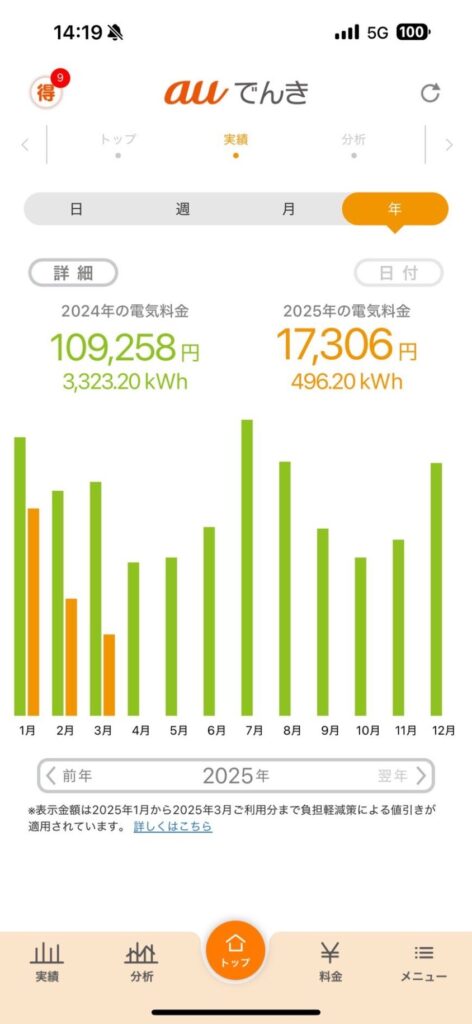

auでんき利用者(年間)17,306円/年▲91,952円
東京ガス利用者(7〜8月)6,816円▲11,639円

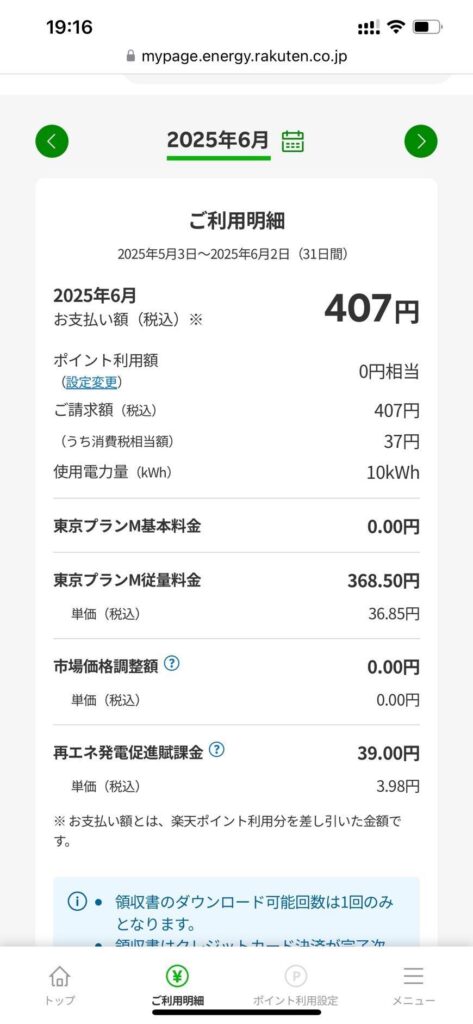

千葉県某市・楽天でんき(6月)407円使用量10kWh

八王子市(5月)966円使用量22kWh
ECODAで太陽光発電を導入した後の電気料金明細(個人情報はマスキング済み)
ECODA導入後の年間電気料金が前年比で減少したことを示す明細

数字を見るときの注意
前年同月比には電気料金単価の改定・燃料費調整額・補助制度の有無も影響します。削減額のすべてが設備によるものとは限りません。ご自身の削減額は、過去1年分の明細をもとにシミュレーションで確認してください。

季節ごとの発電量の傾向や、蓄電池で元が取れる条件は別記事で詳しく解説しています。

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

【2026年度】ECODAで使える補助金と申請サポート

2026年度の太陽光発電・蓄電池補助金の全体像

補助金の使い方で、実質的な負担額は100万円以上変わります。ECODAが申請代行を強みとする理由を、制度の側から確認しておきましょう。

東京都の補助制度(2026年度)

対象補助額主な条件
太陽光発電(3.75kW以下)150,000円/kW(上限450,000円)都内の住宅に新規設置
太陽光発電(3.75kW超)120,000円/kW都内の住宅に新規設置
家庭用蓄電池100,000円/kWh(上限1,200,000円)太陽光の同時設置または再エネ電力契約が必要
DR参加加算(IoT機器なし)+100,000円デマンドレスポンスへの参加
DR参加加算(IoT機器あり)+150,000円デマンドレスポンスへの参加
蓄電池の機器増設60,000円/kWh(上限720,000円)既設蓄電池への増設

見落としやすい2つのポイント
DRに参加する場合、蓄電池補助の上限120万円が撤廃されます。大容量を導入するほど差が大きくなります
2026年4月1日〜6月30日に契約した設備は、SII登録機器の要件が適用除外となります。該当する場合は必ず申告してください

⚠️ 2026年9月30日以降の重要な変更
2026年10月1日以降の事前申込は、2026年度のSII登録製品に限定されます。現在検討している機種が対象外になる可能性があるため、9月30日までに事前申込を済ませられるかどうかで、選べる製品と補助額が変わります。急ぐ必要がある方は、この期限から逆算して動いてください。

国の補助制度の状況

国が実施していた家庭用蓄電池のDR補助金は、2026年5月29日をもって受付を終了しています。「国から最大60万円」といった案内を受けた場合は、その根拠となる制度名と公募期間を必ず確認してください。

ZEH関連の補助など、住宅の性能要件を満たす場合に使える制度は別途あります。適用可否は住宅の仕様によります。

区市町村の補助制度

区市町村の補助は、金額・条件・受付期間が自治体ごとに大きく異なります。都の補助と併用できる自治体と、できない自治体があります。お住まいの自治体の最新情報は、補助金まとめ記事でご確認ください。

補助金を積み上げた場合のシミュレーション

太陽光5kW+蓄電池10kWh、DRに参加(IoT機器あり)の場合の計算例です。

システム導入総額(目安)約250万円
東京都補助(太陽光 5kW×12万円)▲60万円
東京都補助(蓄電池 10kWh×10万円)▲100万円
東京都補助(DR参加加算・IoT機器あり)▲15万円
都の補助合計▲175万円
実質自己負担額(区市町村補助を除く)約75万円
区市町村の補助自治体により別途

あくまで計算例です。補助額は設置容量・機種・申請時点の予算残高で変わります。また、補助金は交付決定後の工事着工が原則で、支払いは工事完了後の実績報告を経てからになります。

⚠️ 補助金申請で必ず確認すること
着工前に申請・交付決定が必要な制度がほとんどです。先に工事をすると対象外になります
・予算上限に達し次第、年度途中でも受付が終了します
不採択だった場合、実質負担額は大きく変わります。その場合の負担額を契約前に確認してください
・申請代行が無料かどうか、見積書で確認してください

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

ECODA(エコダ)がおすすめな人・おすすめできない人

ECODAがおすすめな人とおすすめできない人をまとめた図
対象判定理由
東京都・関東の戸建てオーナー◎ 向いている都の補助制度に対応した提案・申請代行を受けられる
補助金の手続きを任せたい人◎ 向いている申請書類の作成・提出まで代行される
初めての導入で不安な人○ 向いているデメリットも説明されたという口コミが複数ある
現地を見た提案を受けたい人○ 向いている屋根の実測を行ったという口コミがある
営業連絡を避けたい人△ 要注意問い合わせ後の折り返しが早い傾向
すぐに工事したい人△ 要注意繁忙期は契約から施工まで1〜2か月かかる場合がある
関東エリア外に住んでいる人× 対象外の可能性施工エリアは要確認

ECODAだけで即決せず相見積もりを取るべき理由

口コミの評価が高い会社であっても、1社の見積もりだけでは、その価格が適正かどうかを判断できません。太陽光・蓄電池は同じ型番でも販売店によって価格差が生じます。

ECODAの見積もりを基準に、同一または同等の機器で他社の価格を確認すると比較しやすくなります。ECODA側も相見積もりを断る理由はありません。

ECODAと契約する前に確認したい15項目

低評価の口コミで指摘されていた内容の多くは、契約前に質問しておけば答えが得られる事項でした。ここでは、全員が確認すべき8項目と、当てはまる人だけ追加で確認したい7項目に分けて整理します。

全員が必ず確認したい8項目

確認項目確認する内容確認先
① 機器の型番・容量パネルと蓄電池のメーカー・型番・kW/kWh。「一式」表記になっていないか見積書
② 補助金前の総額と不採択時の負担補助金を差し引く前の契約金額。不採択なら解約できるか、その際の費用見積書・契約書
③ ローン込みの総支払額金利・支払回数・総支払額・繰上返済手数料ローン契約書
④ 実際に工事する会社と資格当日作業する会社名。電気工事士の資格の種別契約書・口頭確認
⑤ 保証と瑕疵保険発行元・期間・免責事項。リフォーム瑕疵保険の加入状況保証書
⑥ 完了検査と施工写真完了検査を誰が行うか(施工者本人か別の検査者か)。屋根の固定部・防水処理の写真をもらえるか契約書・口頭確認
⑦ スケジュール申請・着工・完工に加え、補助金の入金時期と売電開始の時期工程表
⑧ 解約条件キャンセル料の発生時期と金額。クーリングオフの可否契約書

このうち②③④⑤⑥は、口頭説明だけで済ませず必ず書面で確認してください。後からのトラブルは、この5点に集中します。

特に⑥は、口コミで指摘されていた施工トラブルに直結する項目です。工事完了後、屋根の上を自分で確認することはできません。写真の提供を契約時に約束しておくことで、後から検証できる材料が残ります。

当てはまる人だけ確認したい7項目

こんな方は確認する内容確認先
⑨ 既存のV2H・エコキュート・太陽光がある既存機器との相性確認を契約前に済ませてもらえるか。不具合が出た場合の対応と費用負担現地調査時・契約書
⑩ 補助金の申請期限が迫っている完工期限から逆算した工程表。遅延した場合の連絡ルールと責任の所在工程表・契約書
⑪ 隣家との距離が近い工事車両の台数と駐車場所。近隣挨拶の有無。高圧洗浄時の養生現地調査時・口頭確認
⑫ 日中に電話を受けられない希望の連絡手段と時間帯を指定できるか。担当者名と返信の目安時間問い合わせフォーム備考欄
⑬ 築年数が経っている屋根の下地補修が必要になった場合の追加費用と、その判断時期現地調査時・見積書
⑭ 税金・公共料金の滞納に心当たりがある補助金が交付されない要件に該当しないか自治体の公募要領・申請前
⑮ 他社と比較する型番・容量・負荷タイプ・補助金前総額を同条件に揃えた見積もり相見積もり

⑨と⑭は、口コミのなかで「工事後に知った」という指摘が出ていた項目です。⑨は工期が3か月延びて自治体の補助金申請に間に合わなかったという投稿、⑭は滞納があると交付されない可能性を工事完了後に知ったという投稿が確認できました。

質問しにくいと感じる必要はありません
これらは、ECODAに限らずどの販売施工会社に対しても確認すべき標準的な項目です。口コミでも「相見積もりを取りたいと伝えても嫌な顔をされなかった」という趣旨の投稿が複数あります。確認を嫌がる、あるいは書面化を渋る会社があれば、それ自体が判断材料になります。

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

ECODAへの相談から太陽光・蓄電池設置までの流れ

STEP
無料相談・見積もり依頼
所要時間:約1分

公式サイトのフォームまたは電話から問い合わせ。過去1年分の電気代明細を準備しておくと、シミュレーションの精度が上がります。
フォームの備考欄に、希望する連絡手段と連絡可能な時間帯を明記しておきましょう。

STEP
現地調査・ヒアリング
所要時間:1〜2時間

屋根の状態・日照条件・分電盤・設置スペースを確認します。ここで正確なデータを取ることで、追加費用や発電量の乖離を防げます。
調査担当者の所属(営業か施工か)を確認しておいてください。既存のV2H・エコキュート・太陽光がある場合は、この段階で相性確認を依頼します。

STEP
見積もり・シミュレーション提示
所要時間:調査当日〜数日

発電量・電気代削減額・補助金適用後の価格が提示されます。補助金を差し引く前の総額と、差し引いた後の実質負担額の両方を確認してください。
この時点で、他社にも同条件で見積もりを依頼しておきます。

STEP
契約・補助金申請
所要時間:契約後すぐ

納得できれば契約します。補助金は着工前の申請・交付決定が原則です。
契約書に、機器の型番・容量・工期・保証・解約条件が記載されているかを確認してください。完了検査を誰が行うか、施工写真を受け取れるかも、この段階で取り決めておきます。

STEP
設置工事・系統連系
所要時間:通常1日

工事を実施し、屋根上の写真報告を受け取ります。
工事車両の台数と駐車場所、近隣へのあいさつの有無は、事前に確認しておきましょう。

STEP
工事後の説明・保証書の受け取り

①アプリの初期設定 ②停電時の操作方法 ③異常時の連絡先 ④保証書の4点を、その場で確認します。
この工程を省くと「説明が不十分だった」という不満につながります。

STEP
補助金の交付・売電開始

実績報告を経て補助金が交付されます。入金まで半年程度かかる場合があり、売電開始も同様に時間を要することがあります。時期の見込みを事前に確認しておいてください。

ECODA(エコダ)と太陽光・蓄電池業者3社を比較

ECODAへ依頼するか迷っている場合は、サービス形態の異なる会社と比較してみましょう。「販売施工会社に直接相談する」のと「紹介サービスを使う」のでは、進め方が大きく変わります。

比較項目ECODAエコ発電本舗ソーラーパートナーズ
サービス形態販売・施工会社販売・施工会社業者紹介・見積もりサービス
相談先ECODAの担当者エコ発電本舗の担当者紹介された登録業者
対応地域東京・関東中心(要確認)全国(北海道を除く)紹介業者による
見積もり比較自分で他社へ依頼自分で他社へ依頼複数社を比較しやすい
取扱メーカー見積もり時に確認公式サイトで確認紹介業者による
補助金申請代行対応対応範囲を確認紹介業者による
保証メーカー・機種による公式サイトで確認紹介業者による
営業連絡ECODAから連絡同社から連絡複数社から連絡が来る場合あり
向いている人東京・関東で1社に任せたい人関東以外に住んでいる人相場をまとめて確認したい人

※サービス内容・対応地域・保証・取扱製品は変更される可能性があります。契約前に各社の公式サイトと見積書で最新情報をご確認ください。

一括見積もりサービスは相場をつかむのに便利ですが、複数の業者から連絡が来る場合があります。電話連絡を避けたい方は、申し込み前に連絡方法を確認してください。

\ 東京にお住まいの方 /

\ 東京以外にお住まいの方(関東)/

ECODA(エコダ)についてよくある質問

ECODAに関するよくある質問をまとめた図
ECODA(エコダ)の口コミ・評判は良いですか?

担当者の説明、見積価格、施工、補助金申請を評価する口コミが確認できます。一方で、電話連絡の頻度、契約判断までの期間、施工時期などに不満を感じたという趣旨の声もあります。複数社の見積もりを比較して判断することをおすすめします。

ECODAは怪しい会社ですか?

検索候補の表示自体は悪質行為の証拠ではありません。ただし事実として、2025年9月に東京都から建設業法にもとづく営業停止処分(4日間)を受けています。原因は施工不良ではなく、建設業許可を持たないまま許可が必要な規模の工事を請け負ったという手続き上の法令違反です。この事実を踏まえたうえで、現在の建設業許可番号、電気工事業の登録、実際の施工会社、保証内容、見積書の内訳を確認し、他社と比較して判断してください。

施工不良やトラブルの口コミはありますか?

そうした内容の投稿は、少数ながら確認できます。防水処理がされないまま工事が完了扱いとなり、設置から1年で蓄電池内部に雨水が溜まり基板が焼損したという趣旨の投稿(写真付き)や、説明と異なる工事をされ屋根の穴を元に戻せなかったという趣旨の投稿です。いずれも投稿者の申告であり、当サイトが原因や責任の所在を確認したものではありません。いずれも事業者から謝罪と、完了検査の管理体制を見直す旨の返信が付いています。契約時には、完了検査を誰が行うか、施工写真を受け取れるか、施工保証の発行元とリフォーム瑕疵保険の加入状況を書面で確認してください。

ECODAの営業はしつこいですか?

口コミでは「急かされなかった」「断っても嫌な顔をされなかった」という趣旨の投稿が多数を占めます。一方で1年以上前の投稿には、電話で断った後に十数回続けて架電された、着信拒否をしても別番号からかかってきたという趣旨のものもあります。直近1年では同種の指摘は確認できませんでしたが、「強引な営業は一切ない」と断定はできません。断る意思は記録が残るメールで伝え、あわせて個人情報の削除も依頼しておくと確実です。

ECODAは営業停止処分を受けたことがあるのですか?

はい。2025年9月24日から27日までの4日間、東京都から建設業の営業の全部を停止する処分を受けています。原因は、建設業許可を受けていないにもかかわらず、政令で定める金額以上の工事を請け負ったことです。国土交通省の「ネガティブ情報等検索サイト」で公表されています。施工不良を理由とした処分ではありませんが、契約前に現在の建設業許可の有無を確認することをおすすめします。

ECODAから電話がかかってきたのはなぜですか?

WEBフォームや電話で問い合わせた場合、その折り返しである可能性が高いです。心当たりがない連絡の場合は、その場で回答せず、公式サイト記載の代表電話へ自分から連絡し、担当者の在籍と用件を確認してください。

ECODAの営業電話は断れますか?

断れます。契約する意思がない場合は、今後の電話・メール・訪問による営業連絡が不要であることを明確に伝えてください。メールなど記録が残る方法で通知しておくと確実です。

見積もりだけ取って断っても大丈夫ですか?

問題ありません。現地調査・シミュレーション・見積もり提示は無料で行われます。調査後に断った場合の出張費・調査費の扱いについては、依頼時に確認しておくと安心です。

ECODAの初期費用0円とはどのような仕組みですか?

設備が無料になるのではなく、提携ローンを利用して契約時の現金支払いを抑える仕組みです。金利、支払期間、金利を含む総支払額を見積もり時に必ず確認してください。条件によっては、ローン返済額が電気代の削減額を上回る場合もあります。

補助金が不採択になった場合はどうなりますか?

補助金を差し引く前の金額が自己負担となります。不採択時に契約を解除できるか、その場合の費用負担はどうなるかを、契約前に書面で確認してください。補助金は予算上限に達し次第、年度途中でも受付が終了します。

補助金の入金までどのくらいかかりますか?

制度によりますが、申請から振込まで半年程度かかることがあります。交付決定、工事完了、実績報告、審査、交付額確定という段階を経るためです。工事代金は補助金の入金前に支払うことになる点にご注意ください。

クーリングオフはできますか?

訪問販売・電話勧誘販売にあたる契約であれば、法定書面を受け取った日から8日以内は書面で無条件に解除できます。違約金の請求はできず、工事済みの場合も原状回復費用は事業者負担です。自ら店舗へ出向いて契約した場合などは対象外となることがあるため、判断に迷う場合は消費者ホットライン「188」へご相談ください。

太陽光発電なしで蓄電池だけ設置できますか?

設置自体は可能です。ただし東京都の蓄電池補助を使う場合は、太陽光発電の同時設置または再生可能エネルギー由来の電力契約が条件となります。蓄電池単体では経済メリットが出にくいケースもあるため、シミュレーションで確認してください。

最長20年保証の具体的な内容は何ですか?

製品保証(機器の不具合の修理・交換)、施工保証(設置に起因する不具合・5年)、自然災害補償(台風・落雷・積雪等・最長10年)が組み合わされたものです。期間と対象はメーカー・機種によって異なるため、契約時に保証書で型番単位の確認をしてください。

会社が廃業したら保証はどうなりますか?

メーカー保証はメーカーが引き受けるため継続します。一方、施工会社が発行する施工保証は、廃業すると受けられなくなる可能性があります。リフォーム瑕疵保険への加入状況を契約時に確認しておくと安心です。

雨漏りや施工不良が起きた場合は対応してもらえますか?

施工保証の対象となるのが一般的です。ただし免責事項や保証期間は契約内容によって異なります。保証の発行元がECODAなのか、施工を担当した会社なのかを契約前に確認しておいてください。

相見積もりを取っても問題ありませんか?

問題ありません。むしろ、1社だけでは価格が適正か判断できないため、同じ機器・同じ容量の条件で2〜3社から見積もりを取ることをおすすめします。比較の際は、補助金差引後の実質価格だけでなく、補助金を差し引く前の総額とローン総支払額も並べてください。

ECODAのキャンセル料はいくらですか?

公表された一律の金額はありません。キャンセル料は契約書の解約条項で定められるため、契約前に「いつまでなら無償か」「発注済みの機器代・申請費用はどう扱われるか」を書面で確認してください。訪問販売・電話勧誘販売にあたる契約であれば、法定書面の受領日から8日以内はクーリングオフが可能で、この場合は違約金を請求されません。

ECODAの補助金申請代行は無料ですか?

口コミでは無料で代行してもらえたという趣旨の投稿が確認できます。ただし、申請費用が工事費に含まれている場合と、別項目として計上される場合があります。見積書に「申請関連費」の項目があるか、金額がいくらかを必ず確認してください。

工事費無料というキャンペーンは本当ですか?

「工事費無料」と案内される場合、無料の対象は標準工事に限られ、足場代・基礎工事・分電盤交換などは別途となることがあります。何が無料で、何が自己負担になるのかを内訳ベースで確認してください。また、期限や限定数を提示された場合は、その条件を見積書か契約書に記載してもらいましょう。

ECODAのローン金利と支払期間は?

提携する信販会社や審査結果によって条件が変わるため、一律の金利・期間はありません。判断材料は月々の返済額ではなく「金利を含む総支払額」です。金利、支払回数、総支払額、繰上返済手数料の4点をローン契約書で確認してください。総支払額が電気代の削減見込み額を上回らないかも試算しておきましょう。

ECODAは全国で自社施工していますか?

本記事は東京都・関東エリアでの導入を前提に解説しています。会社概要には複数の支店が記載されていますが、施工対応エリアは時期によって変わるため、お住まいの地域が対象かどうかは問い合わせ時に確認してください。また、地域によって実際に工事を担当する会社が異なる場合があるため、当日作業する会社名も併せて確認することをおすすめします。

ECODAとエコ発電本舗・ソーラーパートナーズの違いは何ですか?

ECODAとエコ発電本舗は自社で販売・施工を行う会社、ソーラーパートナーズは条件に合う施工業者を紹介する見積もりサービスです。販売施工会社は窓口が明確で話を進めやすい一方、1社だけでは価格の妥当性を判断しにくくなります。紹介サービスは複数社を比較しやすい反面、複数の業者から連絡が来る場合があります。対応地域は、ECODAが東京・関東中心、エコ発電本舗が北海道を除く全国です。

ECODA(エコダ)の口コミ・評判まとめ

この記事の結論
・Googleの口コミ251件のうち★4以上が約91%。担当者対応・価格・施工・補助金申請への評価が中心
・低評価は連絡・工期・事前説明が中心。件数は少ないものの防水処理の欠落による浸水など、施工不良を訴える投稿もある(当サイトで事実確認はしていません)
・同じ項目で高評価と低評価が併存しており、担当者・現場によって体験に差が出る可能性がある
・低評価にも事業者が個別に返信し、改善項目を挙げている点は評価材料になる
2025年9月に東京都から4日間の営業停止処分(無許可営業)を受けた事実がある。施工不良ではなく手続き上の法令違反だが、契約前に現在の建設業許可を必ず確認すること
補助金を差し引く前の総額とローン総支払額を必ず確認する
2026年9月30日を過ぎると都の事前申込は2026年度SII登録製品に限定される
・1社では価格の妥当性を判断できないため、同条件で2〜3社の相見積もりを取る

ECODAは、東京都・関東エリアで補助金の手続きまで一括して任せたい方にとって、検討する価値のある会社です。一方で、営業連絡を極力避けたい方や、すぐに工事したい方には向かない可能性があります。

最終的な判断は、現地調査を受けたうえで、同条件の他社見積もりと並べてから行ってください。

補助金の対象か確認する
(無料シミュレーション・東京の方)

補助金の対象か確認する
(無料シミュレーション・関東の方)

この記事の調査・執筆方針

本記事では、ECODA公式サイト、行政機関の公表情報、Googleビジネスプロフィール、口コミ投稿サイト、および当サイトが確認した一次資料(補助金交付決定通知書・電気料金明細)をもとに、ECODAの口コミとサービス内容を検証しています。

広告報酬の有無にかかわらず、良い口コミだけでなく、悪い口コミ・契約時の注意点・他社と比較すべき項目も掲載しています。

ただし、口コミは投稿者の主観にもとづく体験談であり、当サイトが個々の投稿について事実関係を検証したものではありません。良い口コミ・悪い口コミのいずれについても、記載どおりの事実があったことを保証するものではなく、事業者側の見解と異なる場合があります。行政処分など公表情報にもとづく記述とは区別してご覧ください。

調査・執筆ソーラー&バッテリー東京 編集部
確認方法公式サイトの確認/法人・許認可情報の確認/口コミ媒体の横断調査/相場との比較/補助金公式情報との照合
最終更新日2026年8月17日
次回確認予定2026年10月(都の事前申込要件変更後)

※当サイトは独自アンケートを実施していないため、利用者評価としての独自点数は掲載していません。取材・アンケートを実施した場合は、調査期間・方法・有効回答数を明記のうえ追記します。

参考資料・出典

  • 株式会社ECODA 公式サイト
  • 国税庁 法人番号公表サイト
  • 国土交通省 建設業者・宅建業者等企業情報検索システム
  • 国土交通省 ネガティブ情報等検索サイト(建設業者)
  • 消費者庁 特定商取引法ガイド
  • 国民生活センター 太陽光発電・家庭用蓄電池に関する相談情報
  • クール・ネット東京(東京都環境公社)家庭における太陽光発電・蓄電池導入促進事業
  • 各区市町村の補助金公式ページ
  • Googleビジネスプロフィール 株式会社ECODAの口コミ
  • みん評 ECODAの口コミ・評判

※各情報は記事更新時点で確認した内容です。制度・サービス内容は変更される可能性があります。

目次
